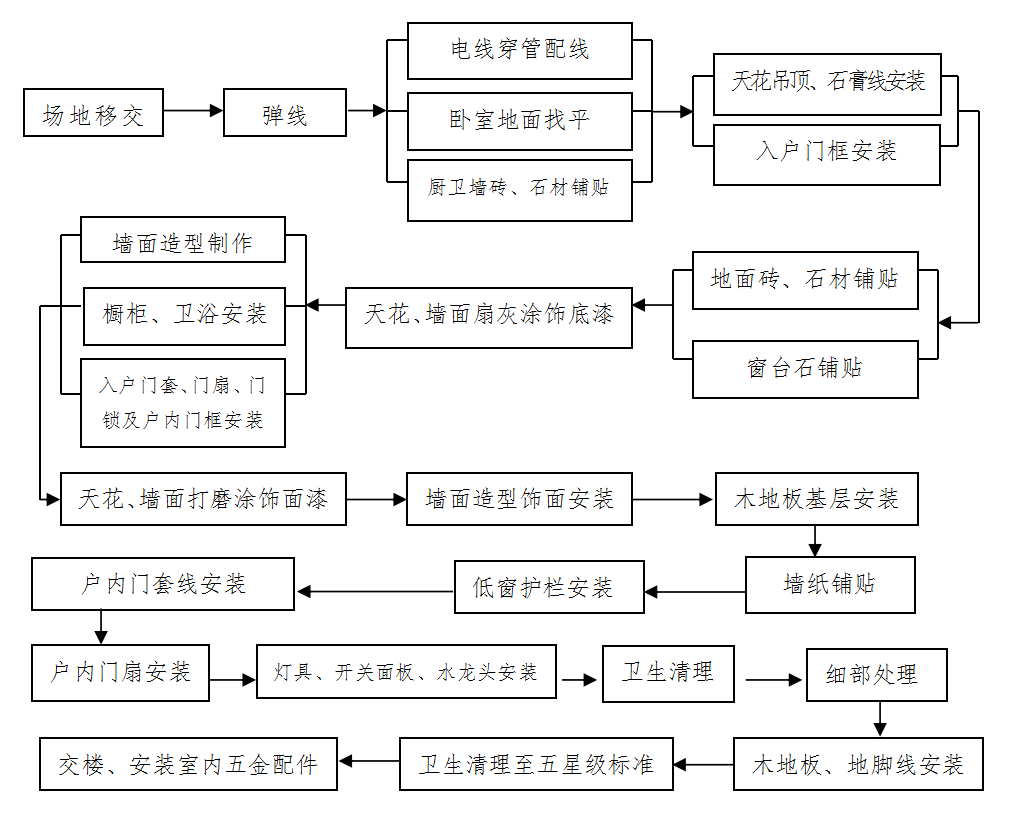

在完成上一阶段的结构改造、水电隐蔽工程及基层处理(如墙面抹灰、地面找平)后,住宅批量精装项目正式进入装饰装修的核心阶段。此阶段是决定项目最终品质与观感的关键,需严格遵循标准化流程,确保大规模施工下的效率与质量统一。

一、墙顶面饰面工程
1. 墙面处理
* 基层验收与处理:在批刮腻子前,需确保基层坚实、平整、洁净、无空鼓裂缝。进行防裂处理(如挂网)和阴阳角找直。

  • 腻子批刮:通常采用环保成品腻子,分两至三遍施工,每遍干透后打磨平整,最终达到高级平顺效果,为涂饰或裱糊打下基础。
  • 面层施工
  • 涂料涂饰:遵循“一底两面”原则,先刷抗碱底漆,再涂刷两遍面漆。注意边角收口、不同颜色交界处的分色处理,确保色泽均匀、无流挂。
  • 壁纸/布裱糊:基层需涂刷专用基膜。根据壁纸特性选择环保胶粘剂,对花拼缝严密,无气泡、翘边、污渍。
  1. 顶面工程
  • 如设计为吊顶,则安装轻钢龙骨骨架,确保牢固平整,预留检修口。封石膏板时,接缝处需做V型槽并贴防裂带。之后批腻子、打磨、涂刷乳胶漆(通常为白色,提升空间亮度)。

二、地面铺装工程
1. 准备工作:清理地面,检查平整度与含水率。根据设计图纸进行排版放线,确定起始铺贴点和缝隙宽度。
2. 地砖/石材铺贴
* 采用干硬性水泥砂浆或专用瓷砖胶铺贴。确保砂浆饱满,避免空鼓。使用十字卡控制缝宽一致。

  • 铺贴后及时清理表面,24小时后进行勾缝或美缝处理。石材需做六面防护。
  1. 木地板安装
  • 在完全干燥、平整的基层上先铺设防潮垫。
  • 根据铺设方式(悬浮式、龙骨式、胶粘式)进行安装,注意预留伸缩缝,板间拼接紧密。安装后及时成品保护。

三、固定家具安装与部品集成
1. 厨房、卫生间橱柜及浴室柜安装:核对尺寸与水电点位后,进行柜体组装、调平固定。随后安装台面(石材或人造石),并连接上下水及电器(如灶具、水盆)。
2. 室内门及门套安装:检查门洞尺寸,安装门套并调垂直度与平整度,再安装门扇、合页、锁具,确保开启灵活、缝隙均匀、密封良好。
3. 固定收纳系统安装:如玄关柜、衣柜、阳台柜等,按图纸组装,注意与墙面、顶面的收口处理,确保横平竖直、柜门开关顺畅。

四、设备及末端安装
1. 开关插座、照明灯具安装:在墙面顶面饰面完成后进行。接线牢固,面板安装端正,同一室内高度一致。灯具安装稳固,完成初步调试。
2. 厨卫洁具及五金安装:安装马桶、花洒、龙头、浴室镜、毛巾杆等。确保给排水连接严密无渗漏,五金件安装牢固、位置准确。
3. 通风与空调末端安装:安装卫生间排气扇、厨房烟机,调试运行。如有户式中央空调或新风系统,安装风口并调试。

五、收尾清理与成品保护
1. 精细保洁:在所有硬装项目完成后,进行全面的开荒保洁,清除所有施工垃圾、灰尘及污渍。
2. 成品保护:对已安装完毕的洁具、橱柜、地板、门窗等易损部位,采用专用保护膜进行覆盖保护,防止后续工序或验收过程中的污染与损坏。
3. 细节修补:全面检查,对运输安装过程中产生的漆面划痕、瓷砖崩角等进行最后一次精细修补。

六、竣工验收与交付准备
施工方组织内部预验收,对照施工图纸、规范及样板房标准,逐一检查各项工艺质量、使用功能及观感效果。整改合格后,准备相关资料,配合建设单位和物业进行正式的分户验收与移交工作,为业主交付做好最后准备。

此阶段工序交叉多,协同要求高,必须通过严格的进度管理、材料管理和工艺巡查,确保批量精装项目高效、优质地呈现统一、舒适的居住空间。
